「次の新規事業案、PoCだけでなくPoVもしっかり見てほしい」
そんな一言を経営会議で受けて、席に戻ってから「PoVって何をどこまで書けばいいの?」と固まってしまうこと、ありますよね。
PoVは、SNSや映像の「POV」と混同されやすいのですが、ビジネスの文脈ではProof of Value(価値実証)を指すことが多いです。
ただし、実務では会社や支援会社によってPoC・PoV・PoBの切り分け方に少し幅もあります。
だからこそ、企画書ではまず「今回のPoVで何を証明したいのか」を自分の言葉で整理することが大切です。
この記事では、PoVの意味をやさしく整理したうえで、そのまま企画書に落とし込みやすい検証フレーム、経営陣が見たいKPI、信頼される撤退基準の置き方まで、初心者さんにもわかりやすく解説します。
【著者プロフィール】
加藤 淳史/新規事業開発コンサルタント・DX推進アドバイザー
新規事業の立ち上げ支援、PoC・PoV設計、事業検証プロジェクトの伴走を行う。現場担当者がつまずきやすい「抽象的な指示を、通る企画書に変えること」を得意としている。
ビジネスにおけるPoVとは?まずは意味をやさしく整理
PoVは「その案に、本当に価値があるのか」を検証する考え方です。
技術が動くかどうかではなく、ユーザーや顧客にとって意味があるか、導入する組織にとって成果につながるかを確かめます。
Tenableは、PoVを「PoCより一歩深く、その解決策が組織にもたらす価値を理解し、導入を正当化し、成功を測るためのもの」と説明しています。
リブ・コンサルティングも、PoVは顧客やユーザー視点で価値やニーズを検証するものと整理しています。
ここで大事なのは、PoVは単なる「感想集め」ではないということです。
良さそうだったで終わるのではなく、どういう価値を、どの指標で、どこまで確認できたかを示して、次の投資判断につなげる役割があります。
PoC・PoV・PoBの違いは「何を証明したいか」で考えるとわかりやすいです
この3つは似て見えますが、見ているものが違います。
NTTドコモビジネスは、PoCを実現可能性、PoVを価値の有無、PoBを事業性の検証と整理しています。
リブ・コンサルティングでも、PoVは顧客・ユーザー視点、狭義のPoCはテクノロジー視点、PoBは収益性やコスト構造を含むビジネス視点と説明されています。
📊 比較表
PoC・PoV・PoBの違い
| 検証フェーズ | 正式名称 | 主な目的 | 見たいこと | 代表的な指標例 |
|---|---|---|---|---|
| PoC | Proof of Concept | 技術的・概念的に成立するか | 作れるか、動くか、実装できるか | 精度、処理速度、エラー率、開発工数 |
| PoV | Proof of Value | 顧客や利用者に価値があるか | 使いたいか、導入したいか、成果が出るか | 利用意向率、商談化率、CVR、業務削減時間 |
| PoB | Proof of Business | 事業として成立するか | 継続的に売れるか、採算が合うか | 売上、粗利、CPA、継続率、LTV |
なお、順番としてはPoC→PoV→PoBが一般的ですが、NTTドコモビジネスは、不確実性が高いテーマでは厳密に分けず、並行して進めたり、PoVとPoBをセットで行うケースも増えていると説明しています。
つまり、企画書では「一般論としての順番」よりも、今回の案件では何を先に見ないと危ないかを書くほうが実務的です。
なぜ経営陣は「PoV」を求めるのか?
経営陣が本当に知りたいのは、「作れるか」だけではありません。もっと知りたいのは、その案に投資する意味があるかです。
Tenableは、PoCだけでは「できること」は示せても、「その組織にどんな価値をもたらすか」までは十分にわからないと述べています。
つまり経営陣は、技術が動くことよりも、導入したあとに成果が出る見込みがあるかを見ています。
また、リブ・コンサルティングは「PoCをPoCで終わらせない」ことを前提に、最終的なGo/No-Go判断まで見据えた設計が重要だとしています。
言い換えると、社長が「PoVも見て」と言うときは、技術検証だけで満足せず、顧客価値まで数字で示してほしいというサインです。
✍️ 実務のコツ
社長の「PoVも見て」は、用語テストではありません。
「この案は、誰に、どんな価値を、どれくらいの確度で届けられそうかを示してほしい」という意味で受け止めると、企画書がぐっと書きやすくなります。

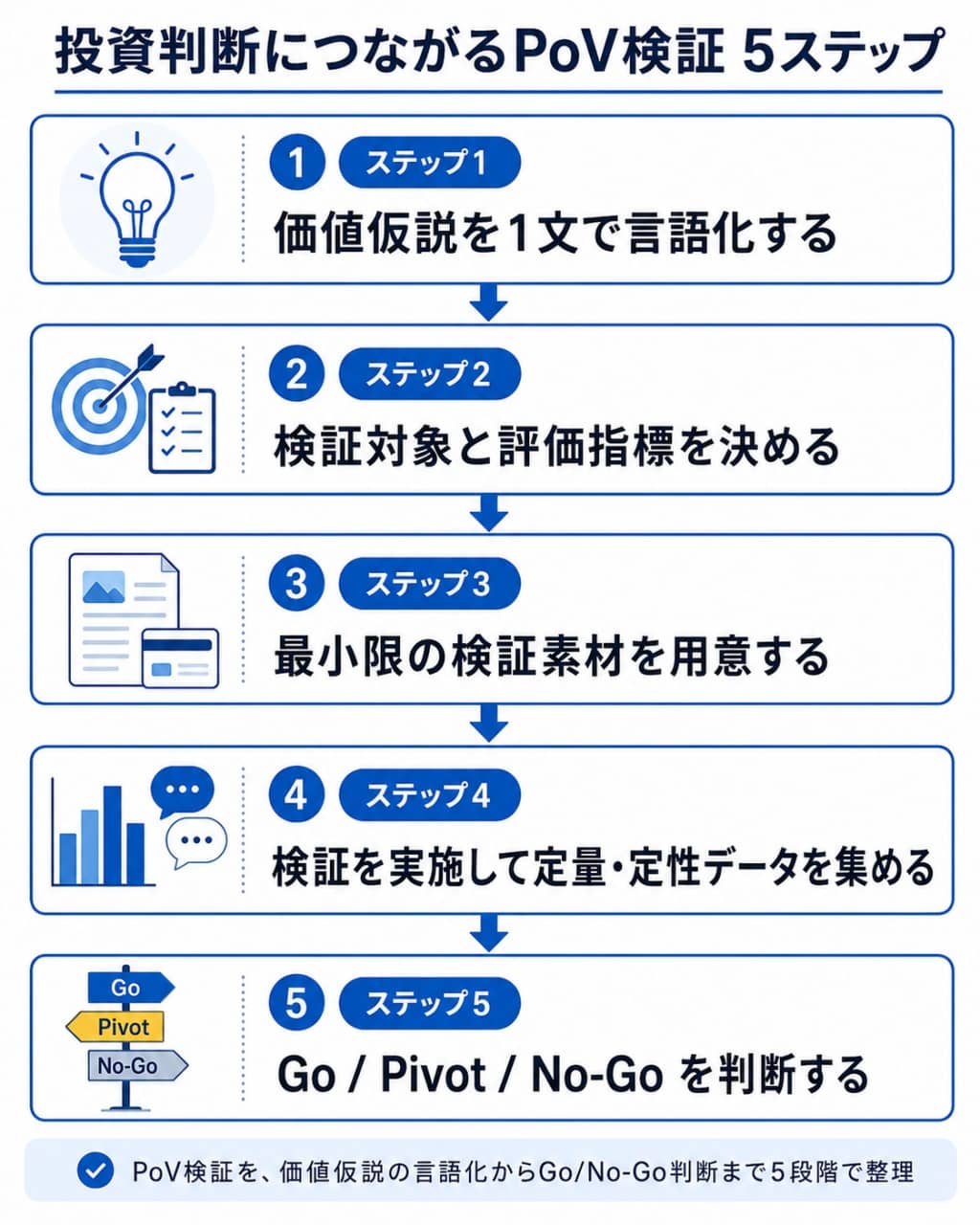

【実践】PoV企画書を通しやすくする5ステップ
ここからは、そのまま企画書に落とし込みやすい流れです。
リブ・コンサルティングが示す「目的・ゴール設定」「検証方法設計」「実施」「評価」の流れをベースに、PoV向けに使いやすい形に整理しています。

ステップ1:価値仮説を1文で書く
まずは、今回のPoVで何を証明したいのかを、1文で言い切ります。
おすすめは、次の型です。
「○○という課題を持つ△△に対して、□□という方法で、◇◇の価値を提供できる」
たとえば、
「月次集計に毎月10時間以上かかっている中堅企業の経理担当に対して、AI自動集計ダッシュボードを提供することで、集計作業時間を50%以上削減できる」
という形です。
ここがあいまいだと、検証もKPIも全部ぼやけます。PoVは「価値実証」なので、誰にとっての、どんな価値かを最初に言葉にすることが出発点です。
ステップ2:検証対象を絞る
次に、「誰に見せるか」を絞ります。全員に価値があるかを最初から証明しようとすると、検証がぼやけてしまいます。
PoVでは、まず最も困っていて、価値を感じやすい層に絞るのが基本です。
これは、TenableがPoVを「その組織にとっての価値」を見るものと説明している考え方とも相性がよいです。
企画書では、次の3点を書くと整理しやすいです。
- 対象顧客:誰に見せるか
- 対象課題:どの悩みを解くのか
- 評価対象:何が変われば「価値あり」と言えるのか
ステップ3:検証素材は「価値が伝わる最小限」で十分です
PoV段階では、完成品である必要はありません。
リブ・コンサルティングも、PoC/事業性検証では「小さく、スピーディ」に始めることが鉄則だとしています。
たとえば、次のような素材でも十分です。
- LP(ランディングページ)
- 画面モックアップ
- クリックできるデモ
- サービス紹介資料
- 手動オペレーションによる擬似提供
大切なのは「完成度」ではなく、顧客が価値を想像できるかです。
ここで作り込みすぎると、PoVなのにPoCや開発フェーズへずれてしまいやすいです。
ステップ4:定量と定性をセットで取る
PoVでは、数字と声の両方が必要です。数字だけだと背景が見えませんし、感想だけだと経営判断に弱くなります。
そのため、企画書では最初から定量KPIと定性確認項目をセットで書いておくのがおすすめです。
リブ・コンサルティングも、KPIの設計と、定量面・定性面でのユーザーの声の収集を検証計画に含めています。
たとえば、こんな組み合わせです。
- 定量: LP登録率、商談化率、継続利用意向率、業務時間削減率
- 定性: どの価値に魅力を感じたか、導入の障壁は何か、既存手段より良い理由は何か
ステップ5:Go / Pivot / No-Go を先に決めておく
ここが、企画書の通りやすさを大きく左右します。
リブ・コンサルティングは、事前に設定した評価項目・基準に基づいて、最終的なGo/No-Go判断と改善点整理を行うとしています。
またRelicも、PoC疲れを防ぐ要点として、検証仮説の明確化、期間の限定、撤退基準の事前設定が不可欠だと整理しています。
つまり、経営陣が安心するのは「成功しそうです」という企画書ではなく、だめなら止める基準まで書いてある企画書です。
経営陣を納得させるKPIの置き方
KPIは、「取れそうな数字」ではなく、価値仮説が当たっていると言える数字にすることが大切です。
たとえば、新規SaaSなら、次のように設計できます。
| 検証テーマ | KPI例 | 見たいこと |
|---|---|---|
| ニーズの強さ | LP登録率 3%以上 | 興味関心があるか |
| 導入意向 | インタビュー対象のうち60%以上が導入前向き | 価値を感じるか |
| 業務価値 | 試用後に作業時間30%以上削減 | 効果があるか |
| 営業反応 | 商談化率 20%以上 | 売り物になるか |
数字そのものに正解があるわけではありません。
ただし、価値仮説とKPIがきれいにつながっていることが大切です。
「価値は業務時間削減」と言っているのに、KPIがPVだけでは弱い、というようなズレは避けたいところです。
信頼される撤退基準の書き方
撤退基準は、厳しすぎても甘すぎても使いにくいです。おすすめは、期間・数値・判断の3点セットで書くことです。
たとえば、こんな形です。
- No-Go基準: LP公開後2週間で登録率が1%未満の場合、現仮説は棄却し、訴求軸を見直す
- Pivot基準: 利用意向は高いが、価格受容性が低い場合は対象顧客を再設定する
- Go基準: 3社以上で業務時間30%以上削減が確認できた場合、本開発へ進む
このように書いておくと、経営陣は「この企画は、感覚ではなく条件で判断するつもりなんだ」と受け取りやすくなります。
これは、Go/No-Goを事前基準で判断するという事業性検証の考え方に沿っています。
✍️ 企画書で差がつくポイント
撤退基準を書くのは弱気ではありません。むしろ、投資判断に耐える企画書に見えやすくなります。
そのまま使えるPoV企画書の基本構成
企画書本文は、次の順番にするとまとまりやすいです。
- 背景と課題
どんな市場背景や顧客課題があるか - 価値仮説
誰に、どんな価値を届けるか - PoVの目的
今回の検証で何を証明したいか - 検証方法
何を使って、誰に対して、どの期間で検証するか - KPI
何をもって価値ありとみなすか - 撤退基準
どの条件なら止めるか・見直すか - 次の意思決定
Go / Pivot / No-Go の分岐
この構成は、NTTドコモビジネスの整理するPoC・PoV・PoBの役割分担と、リブ・コンサルティングの「目的→設計→実施→評価」の流れに合っています。つまり、経営陣にとっても読みやすい並びです。
企画書にそのまま入れやすい記載例
以下は、そのまま下書きにしやすい例です。
PoVの目的
本検証では、経理担当者向け自動集計ダッシュボードが、月次集計業務の工数削減と入力ミス削減という価値を実際に提供できるかを確認する。
検証方法
対象企業5社に対し、画面モックアップと簡易デモを用いてヒアリングを実施する。うち3社では、実データを用いた疑似運用を2週間行う。
KPI
導入意向率60%以上、疑似運用企業における作業時間30%以上削減、商談化2件以上を達成基準とする。
撤退基準
2週間の検証期間内に、導入意向率40%未満かつ定量効果が確認できない場合は、現行仮説での本開発は見送る。
このように書くと、「何を」「どうやって」「どの数字で」判断するかが一目で伝わります。
よくある質問(FAQ)
Q. PoCとPoVはどちらを先にやるべきですか?
A. 一般的にはPoC→PoVの順で整理されることが多いです。ただし、不確実性が高いテーマでは、PoVやPoBを並行して進めるケースもあります。企画書では順番そのものより、「今回、何を先に確認しないと危ないか」を書くのがおすすめです。
Q. PoVでは、どこまで作り込めばいいですか?
A. 完成品は不要です。価値が伝わる最小限で十分です。PoVは開発力の証明ではなく、価値の証明だからです。
Q. KPIは定量だけでよいですか?
A. できれば定量と定性をセットで取るのがおすすめです。KPIだけでは「なぜその結果になったか」が見えにくいからです。リブ・コンサルティングも、定量面・定性面の両方でユーザーの声を集める設計を示しています。
Q. 撤退基準を書くと、弱気に見えませんか?
A. むしろ逆です。Go/No-Goを事前基準で判断する設計は、無駄な投資を引き延ばさない姿勢として受け取られやすいです。
まとめ|PoV企画書は「価値」と「判断条件」がそろうと強くなります
PoVは、単なる用語ではなく、この企画に投資する意味があるかを示すための大事な検証です。
PoCが「できるか」を見るのに対して、PoVは「価値があるか」を見て、PoBは「事業として成立するか」を見ます。
実務ではこの3つを厳密に分けないこともありますが、少なくとも企画書では、自分が何を証明したいのかをはっきり書くことが大切です。
そして、企画書を強くするポイントは次の3つです。
- 価値仮説を1文で言えること
- KPIが価値仮説とつながっていること
- 撤退基準まで先に書いてあること
ここまでそろえば、社長の「PoVも見て」にも、かなり落ち着いて答えやすくなります。
企画書は、気合いで通すものではなく、検証の設計で信頼を積むものです。
明日の会議では、「この案は価値をこう測り、だめならここで止めます」と言える状態を目指してみてください。
